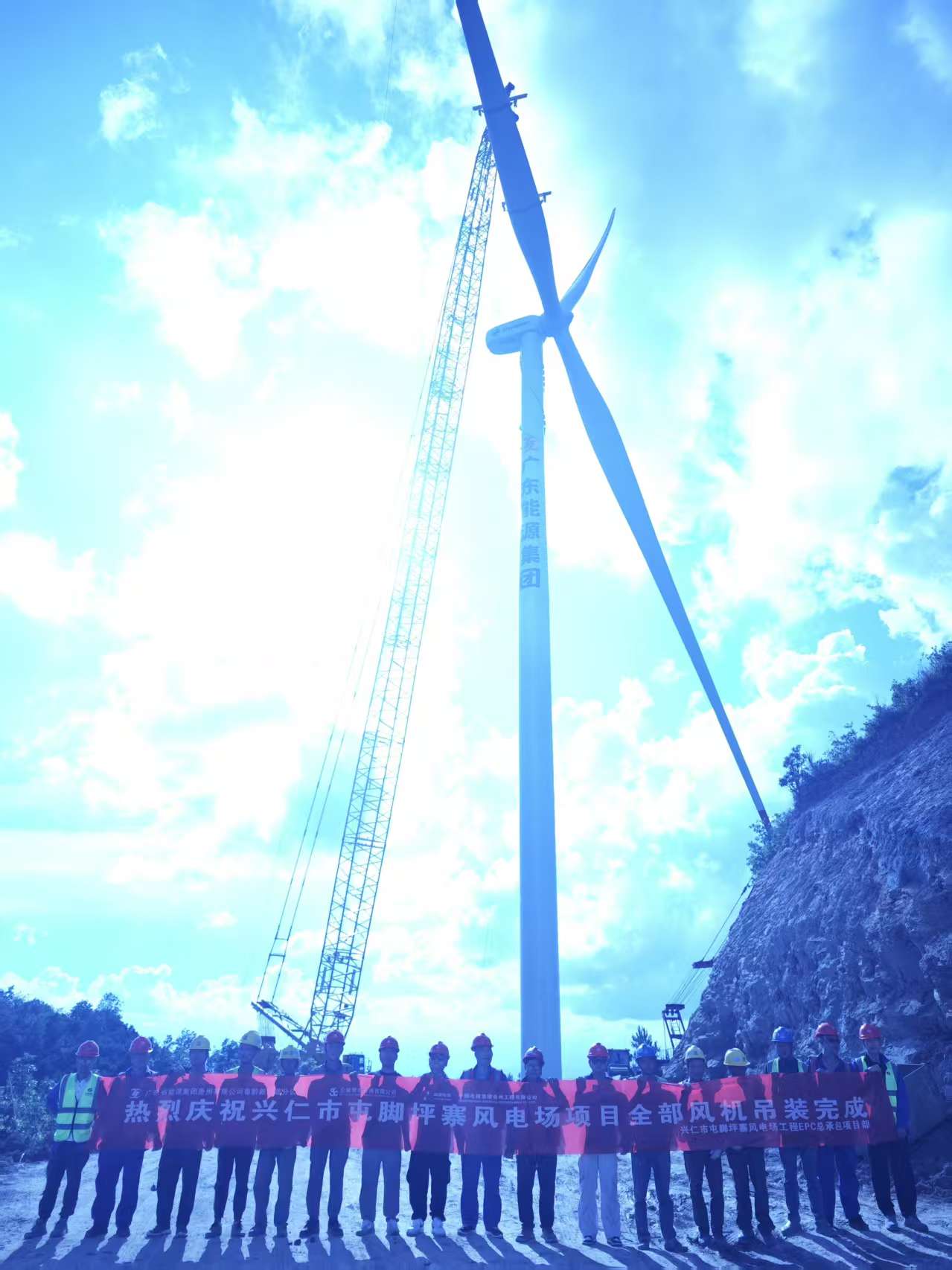

興仁市屯腳坪寨風電場18臺風機吊裝圓滿完成
|
|||||
|
|||||
本網訊? 7月5日,興仁市屯腳坪寨風電場最后一臺機組葉片與輪轂精準對接,18臺風機全部完成吊裝,標志著這座總投資6.7億元、總裝機容量90MW的清潔能源工程進入全容量并網發電沖刺階段。 該項目是貴州省2024年省級重大工程,安裝18臺單機容量5MW的風力發電機組,投運后年發電量可達1.97億千瓦時,每年可節約標煤5.95萬噸、減排二氧化碳16.36萬噸,相當于再造萬畝森林。 建設過程中,項目團隊面臨山地運輸難、氣候窗口短等挑戰。2025年夏季持續強降雨更讓工期承壓。為此,團隊創新采用網格化管理:劃分5個責任網格實時監測地質隱患,儲備防汛物資保障應急響應,建立氣象信息秒級推送機制。6月一場暴雨致進場道路塌方,三級網格體系12小時內恢復運輸通道,搶回關鍵工期。 針對雨季施工難題,團隊推出“碎片化施工法”,氣象組24小時研判云圖鎖定無雨間隙,青年突擊隊駐守山頭精準安排作業,高效推進吊裝。 目前,項目110kV升壓站及送出線路已帶電,累計并網55MW,預計7月實現全容量并網,將為貴州清潔能源版圖再添重要里程碑。 |
